Преустрій ліній енергопередачі 150 кВ на ВЭС “Eurocape”
Триває будівництво вітроелектростанції також потужністю 500 МВт компанією "EuroCape New Energy Limited" (Монако) концерну "Eurocape Group".
Першу чергу електростанції планують запустити наприкінці 2020 року.
Наша компанія виконала:
Детальніше про послугу будівництва та підключення ВЛ.
Першу чергу електростанції планують запустити наприкінці 2020 року.
Наша компанія виконала:

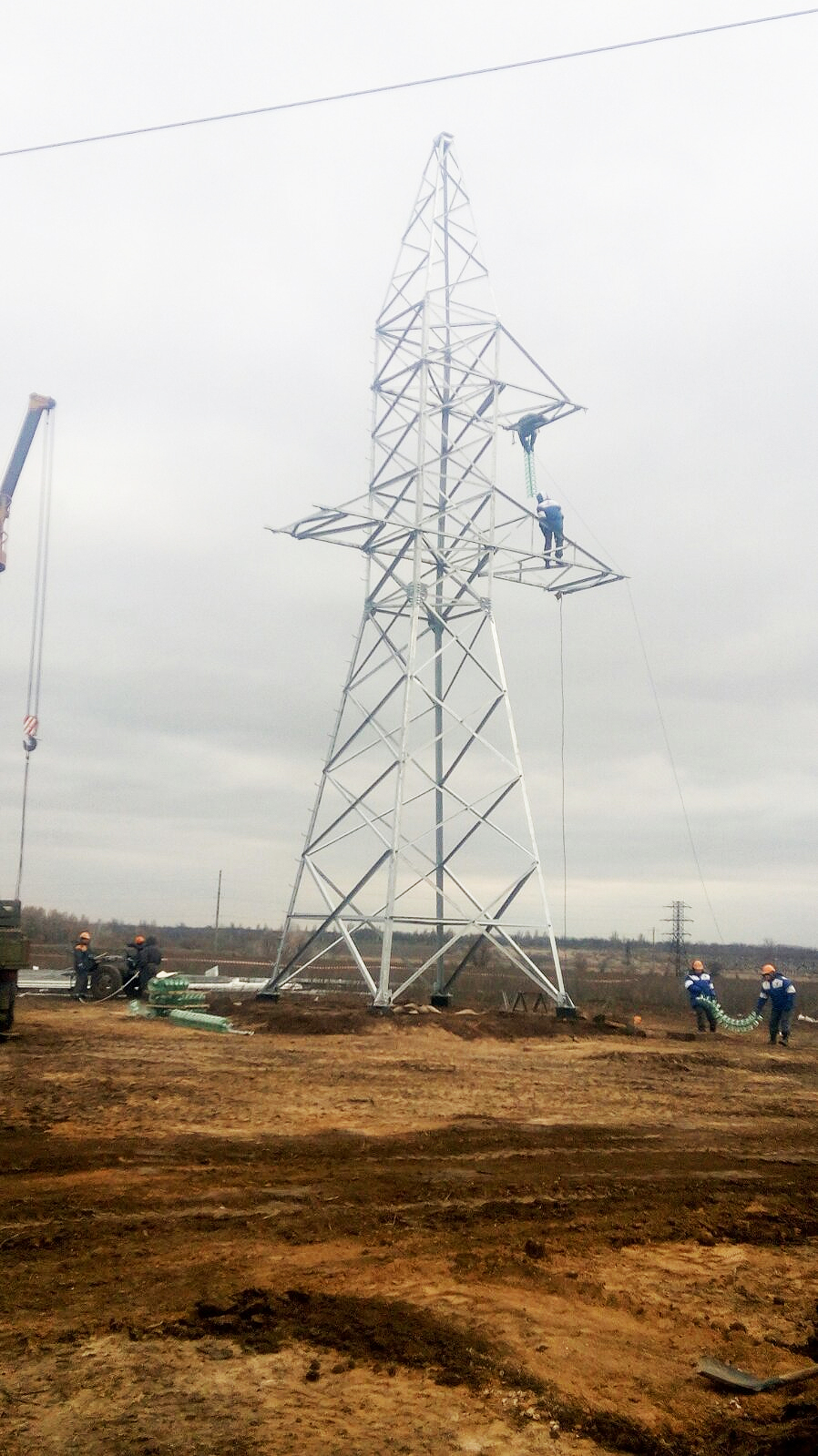

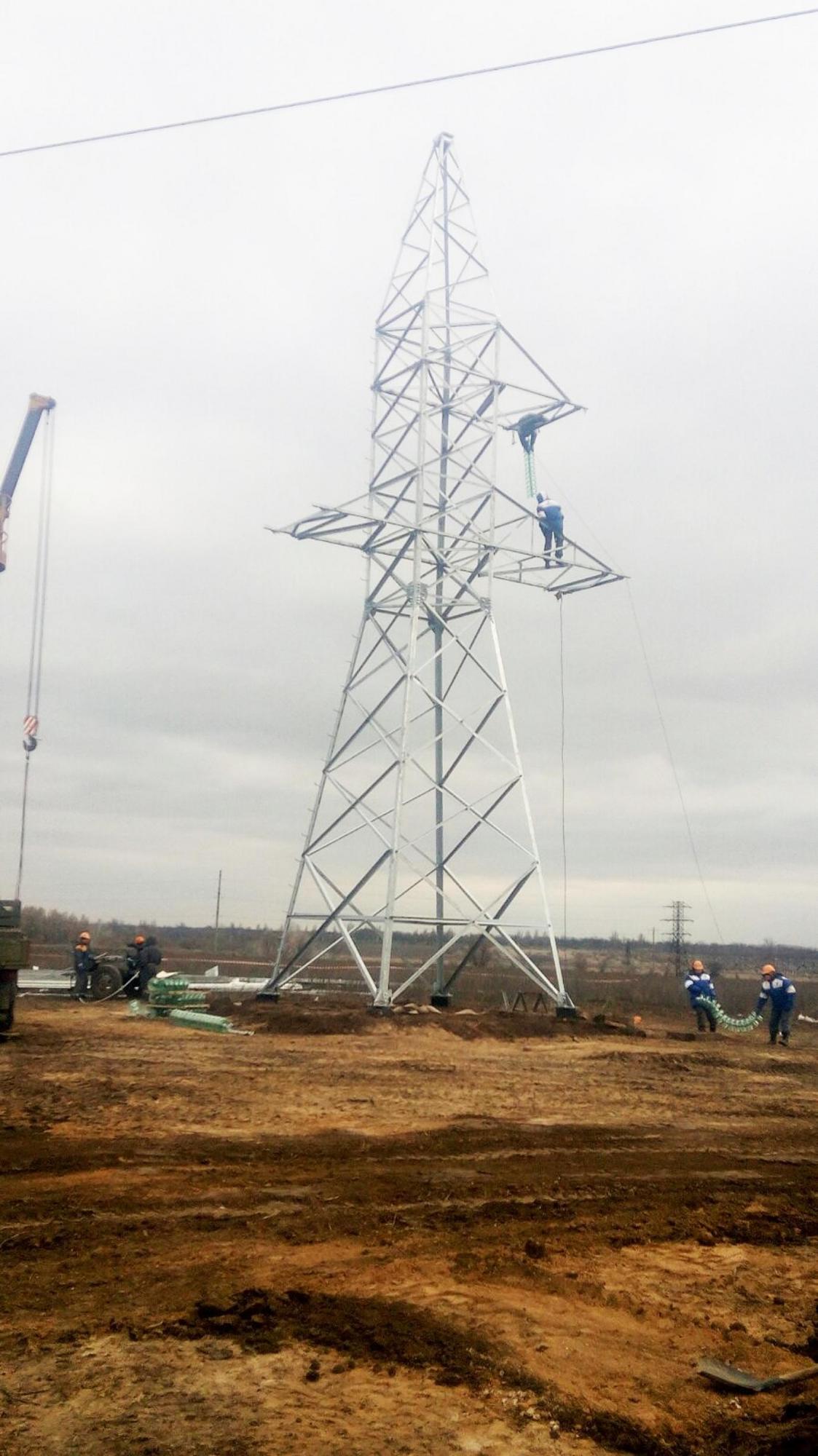

- перебудову ліній електропередачі 150 кВ у місцях припинення ВЛ-330 кВ "ЦПС ВЕС-Мелітопольська"

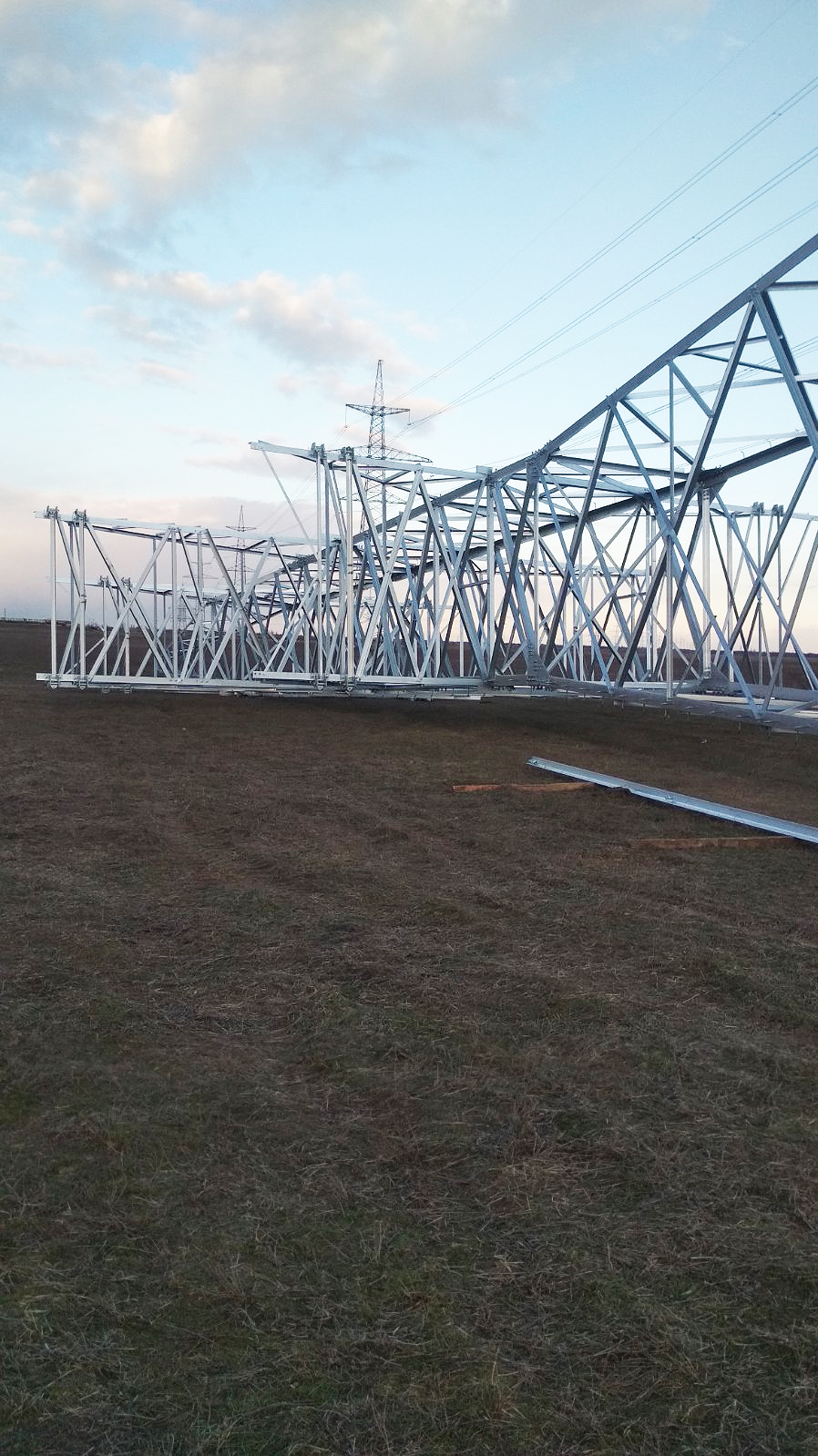

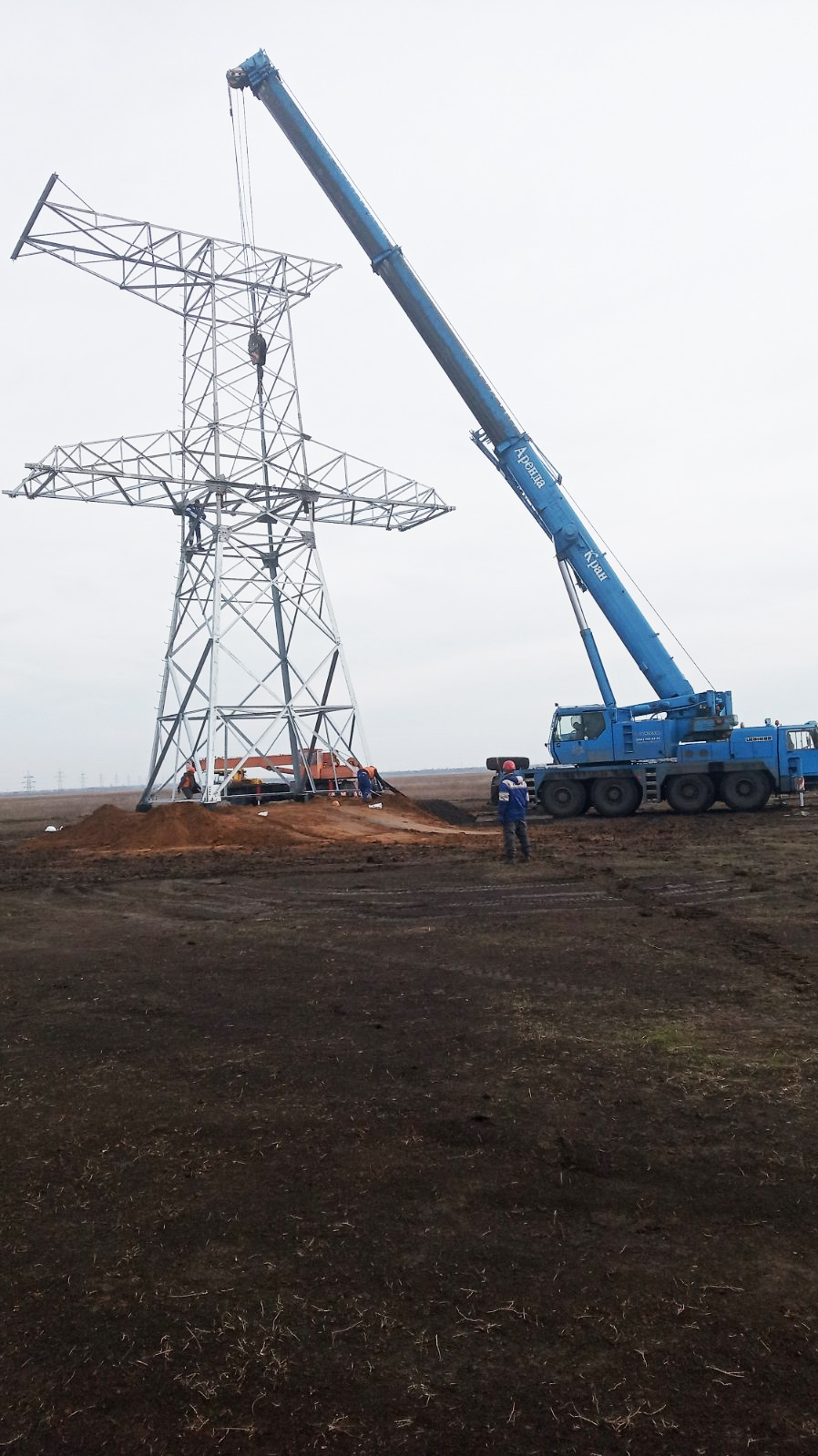

- заміну 12 опор на 3 ділянках.
Детальніше про послугу будівництва та підключення ВЛ.
МІСЦЕ, РІК, ТЕРМІН РЕАЛІЗАЦІЇ
м. Меліто́поль, 2020 р, 3 місяця
|
