Как стало известно, в конце 2020 года произошло отключение АТ-2 в связи с повреждением одной из трех жил кабеля 330 кВ (фаза С).
В результате проведенного тендера, наша компания подписала договор с ООО “ЭЛЕКТРОНАЛАДКА” на проведение ремонта (замены) данной кабельной линии.
В рамках реализации проекта мы выполнили:

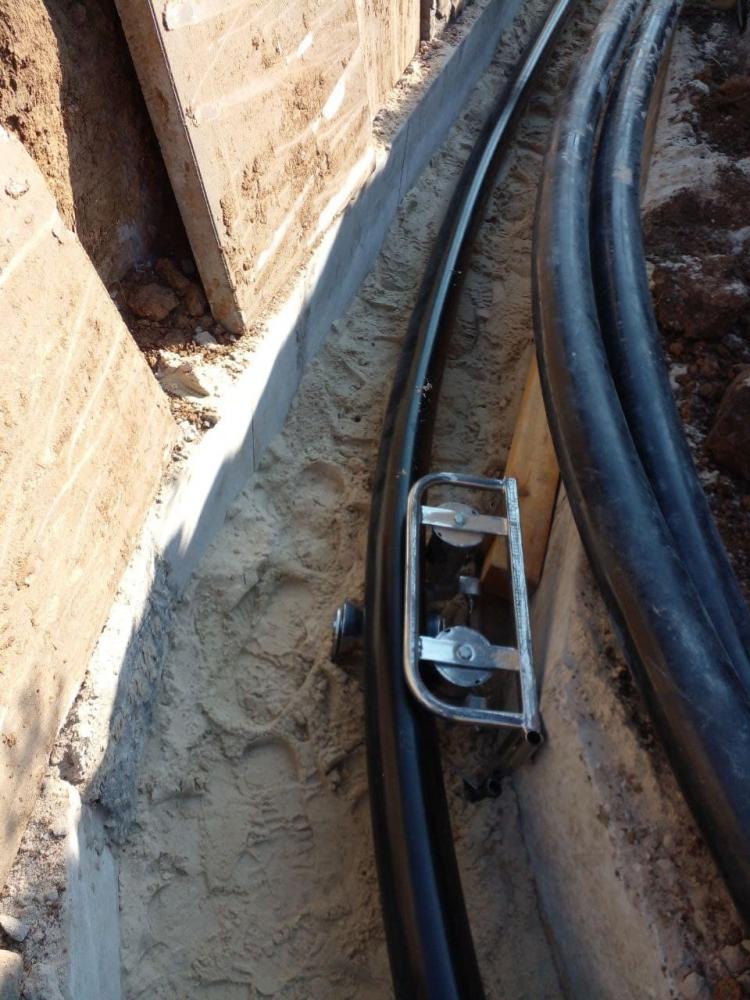

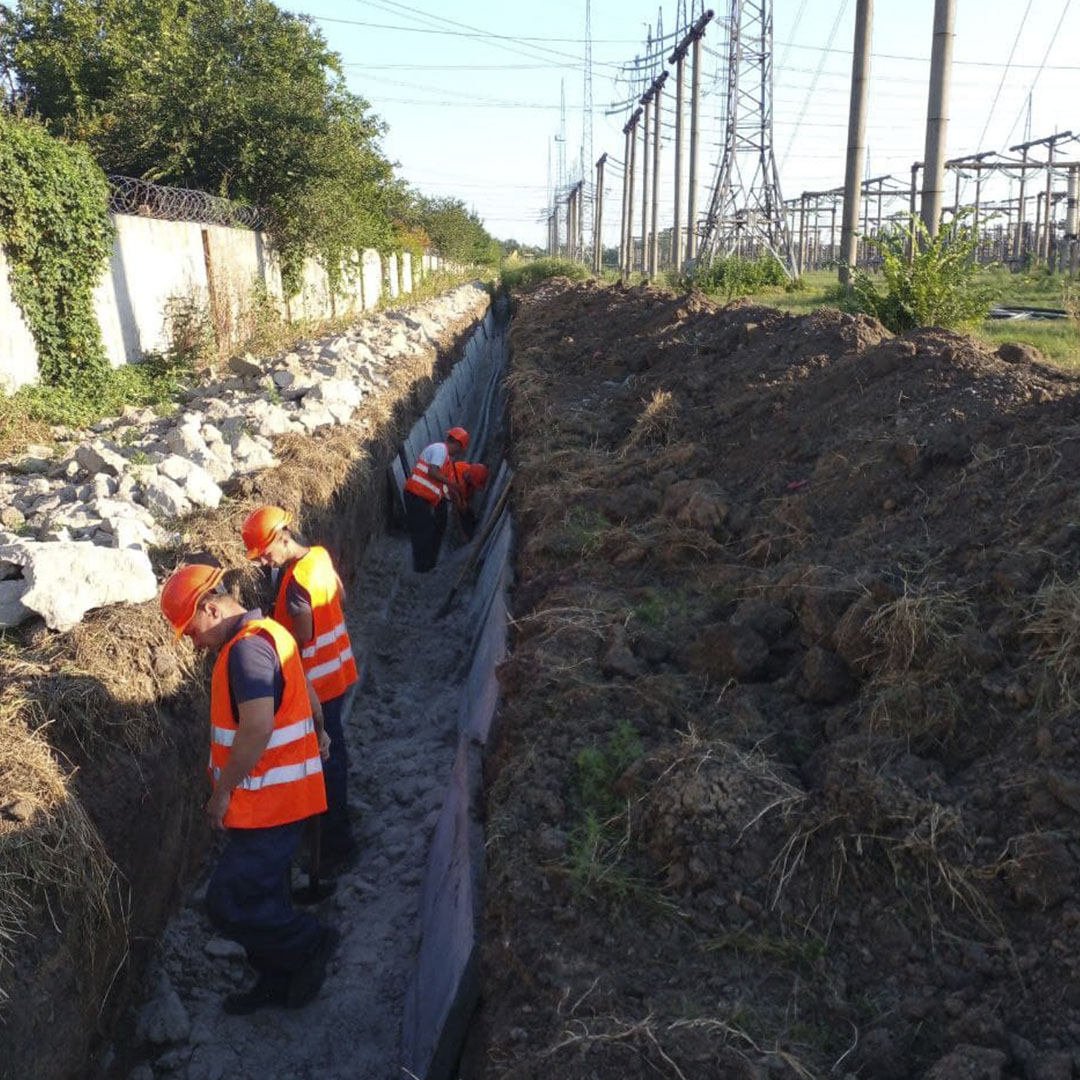

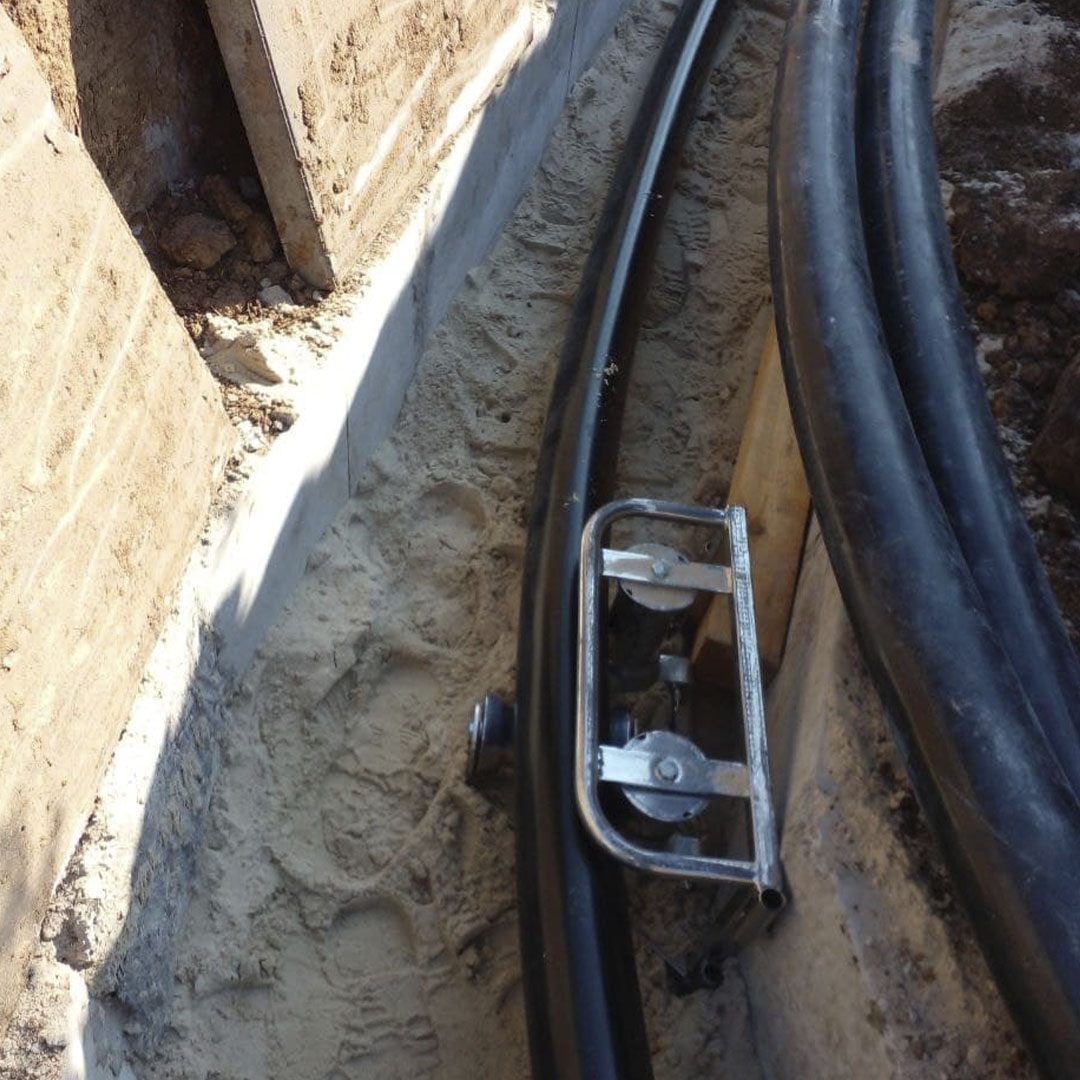

- разработку траншей до глубины укладки плит, снятие 600 плит, выемку цементно-песчаной смеси (обратную укладку и засыпку после электромонтажных работ);
- демонтаж поврежденной жилы (фазы C), с использованием всех мер предосторожности для недопущения повреждения работоспособных жил кабеля (фазы А, В);
- монтаж новой жилы кабеля АПвЭгаПнг-330 кВ 1х630/95 мм2;
- подключение системы заземления экранной оболочки кабеля;
- высоковольтные испытания кабеля фаз А, В, С изменяемым напряжением;
- электрические замеры ОПН и системы заземления кабелей фаз А, В, С.
Также в рамках проекта мы организовали рабочие места (палатки) для выполнения работ по монтажу концевых муфт. Сложность построения палаток, заключалась в том, что:
- необходимо было построить леса высотой более 9 м, полностью обтянуть палатки брезентом для защиты муфт во время монтажа от пыли, грязи, атмосферных осадков;
- работы проводились на действующих электроустановках 330 кВ, рядом с работающим АТ-1, что существенно ограничивало возможность маневра со всех сторон.
Мы справились с поставленной задачей на 100% с опережением сроков почти в 2 раза. По проекту на выполнение данных работ отводилось 1,5 месяца, мы выполнили - за 25 дней.
Это доказывает, что наши специалисты могут умело, слаженно и оперативно выполнять работы по прокладке кабельных линий 330 кВ. Заказчик был доволен, надеемся на дальнейшее сотрудничество.
